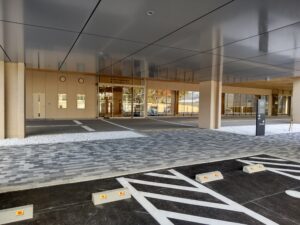

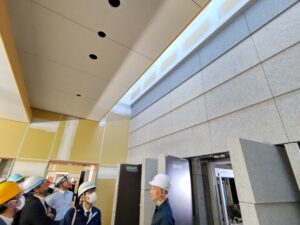

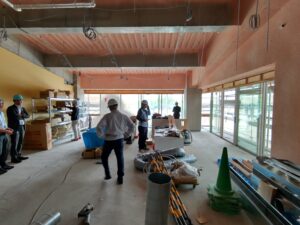

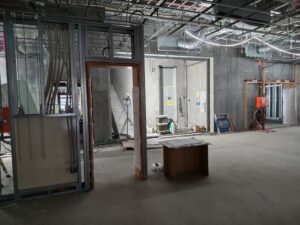

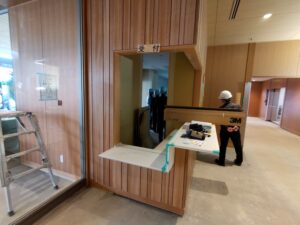

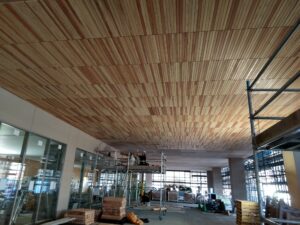

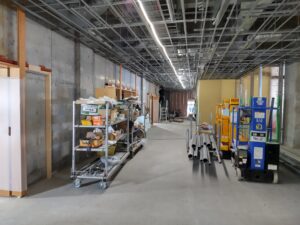

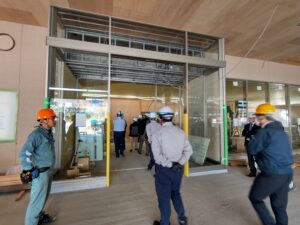

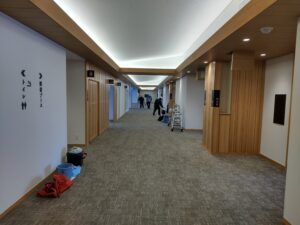

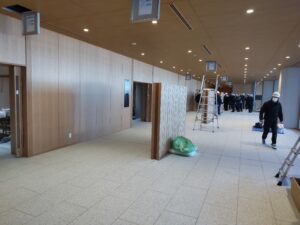

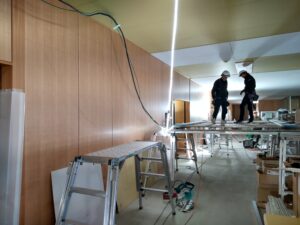

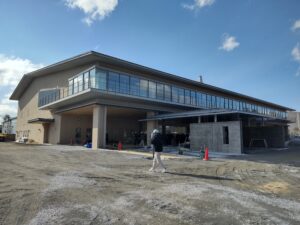

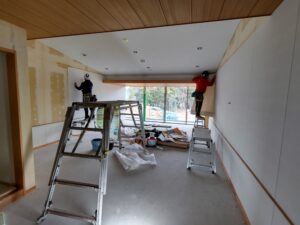

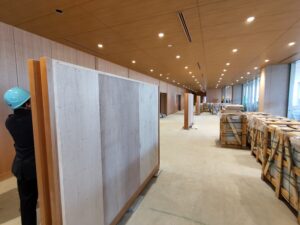

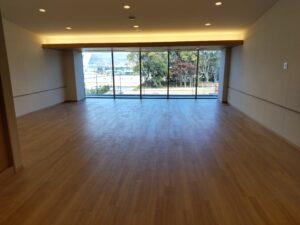

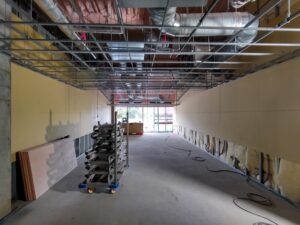

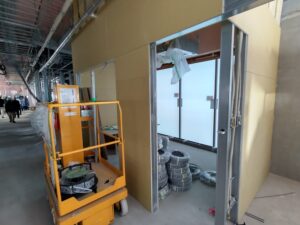

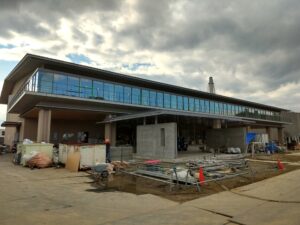

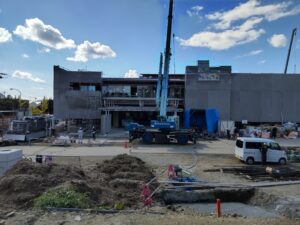

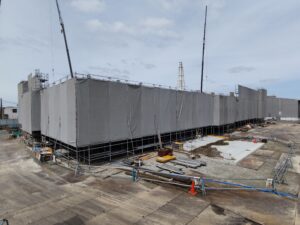

2024年8月 2階の躯体工事がほぼ完了し、内装に取り掛かっています。

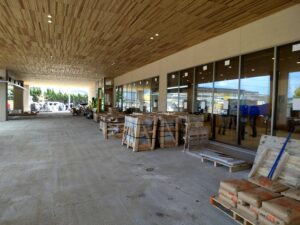

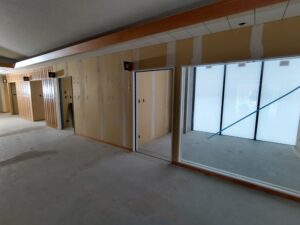

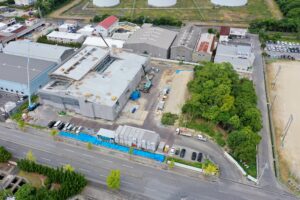

2024.8.1 |

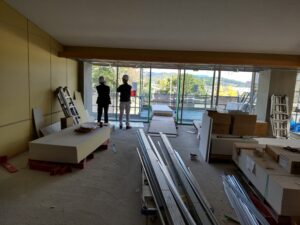

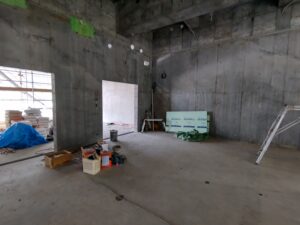

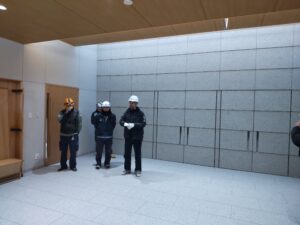

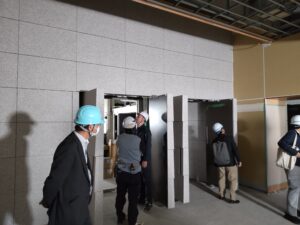

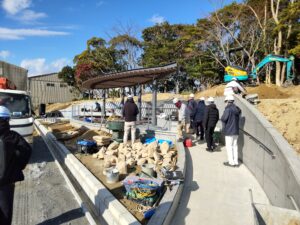

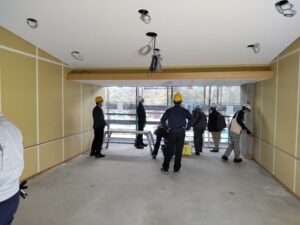

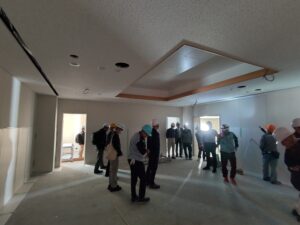

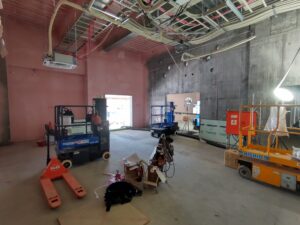

2024.8.1 1階 事務室と多目的室エントランスホール |

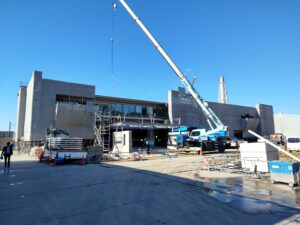

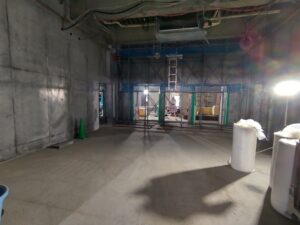

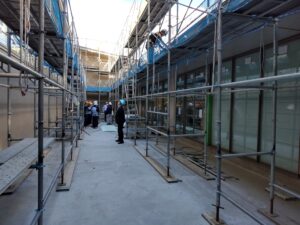

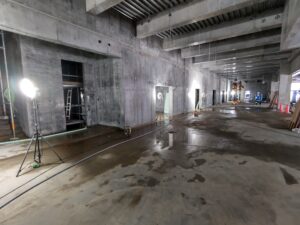

2024年7月 1階のコンクリート打設が完了し、各部屋の形が出来上がりました。

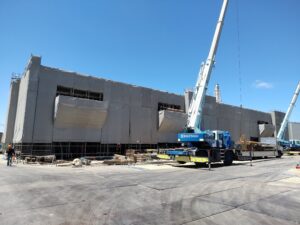

2024.7.4 |

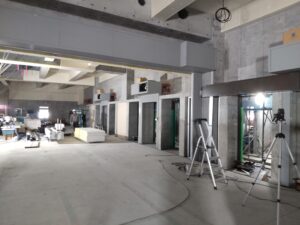

2024.7.4 1階 エントランスホール |

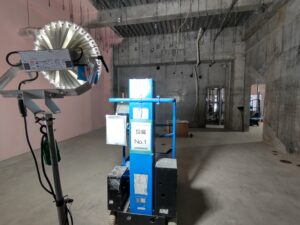

2024.7.4 1階 安置室 |

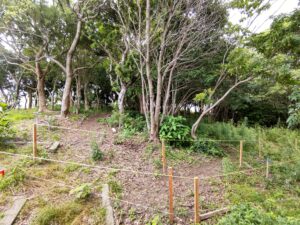

2024.7.4 想い出の森散策路 ロープによる位置出し |

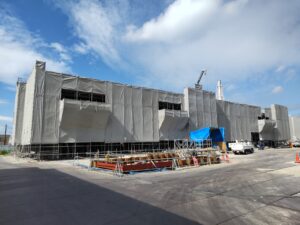

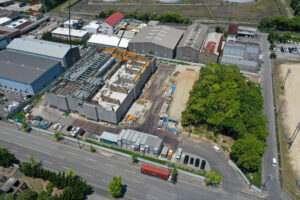

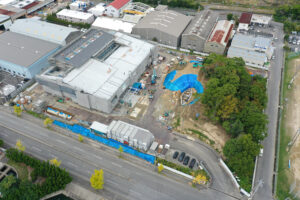

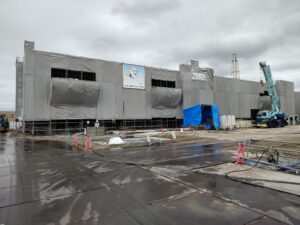

2024年6月 2階のコンクリート打設に入りました。

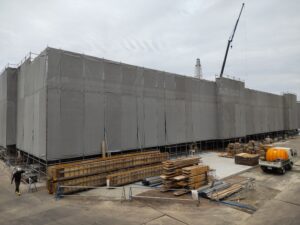

2024.6.6 |

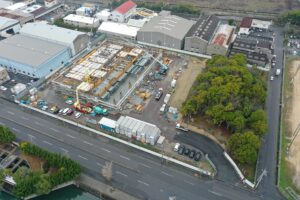

2024.6.20 |

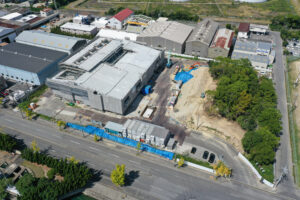

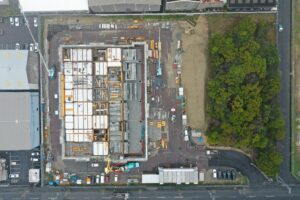

2024年5月 1階の躯体工事が完了し、2階の躯体工事が進行中です。
2024.5.2 |
2024.5.21 |

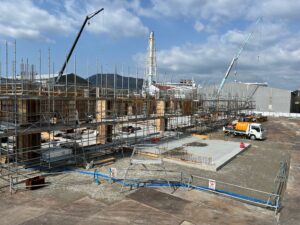

2024年4月 2階床の配筋に入りました。
2024.4.4 |
2024.4.20 |

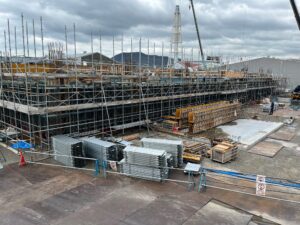

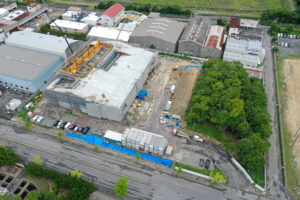

2024年3月 1階の柱と壁の配筋が終わり、型枠組立が進行中です。
2024.3.7 |
2024.3.25 |

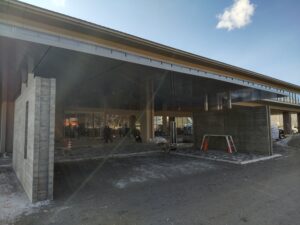

車寄せのあたり |
|

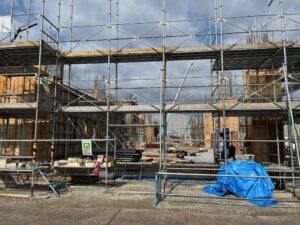

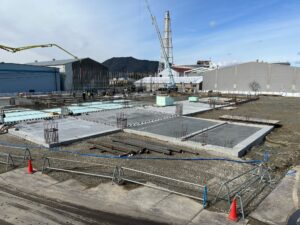

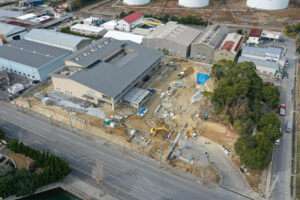

2024年2月 1階床工事
2024.2.8 |
2024.2.23 |

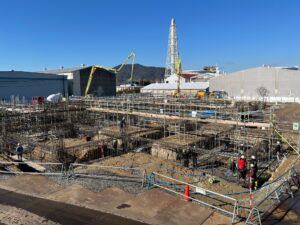

2024年1月 基礎工事が進んでいます。
2024.1.11 |
2024.1.22 |

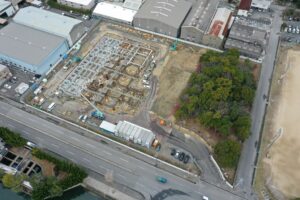

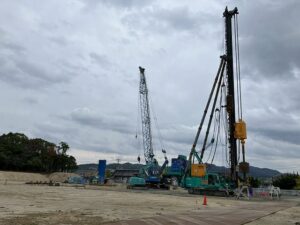

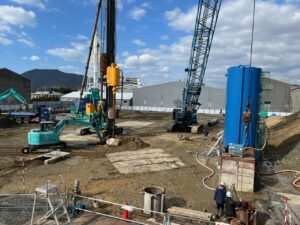

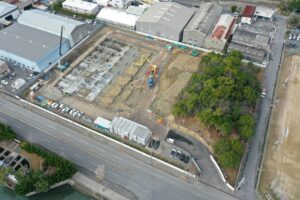

2023年12月 杭工事~基礎工事
2023.12.7 |
2023.12.20 |

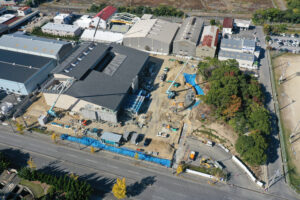

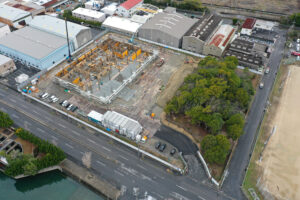

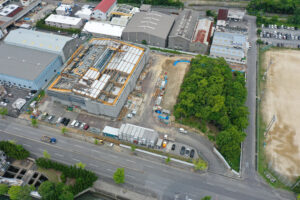

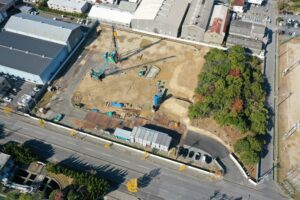

2023年11月 建設機械が搬入され、工事がいよいよ始動します。
2023.11.16 |
2023.11.20 |

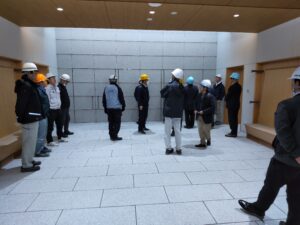

2023年10月31日 事業者主催による安全祈願祭が執り行われました。
|
